20220124 本日天氣 : 上午雨、下午陰
本次施作項目

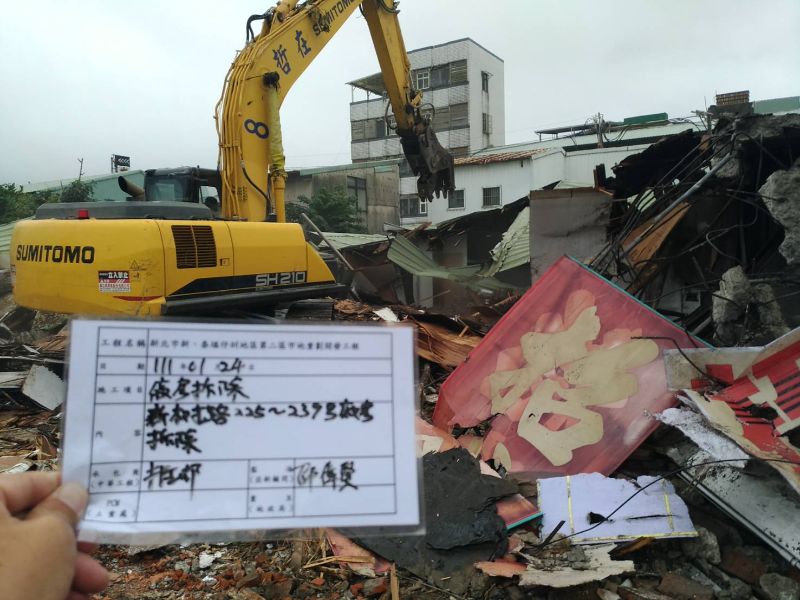

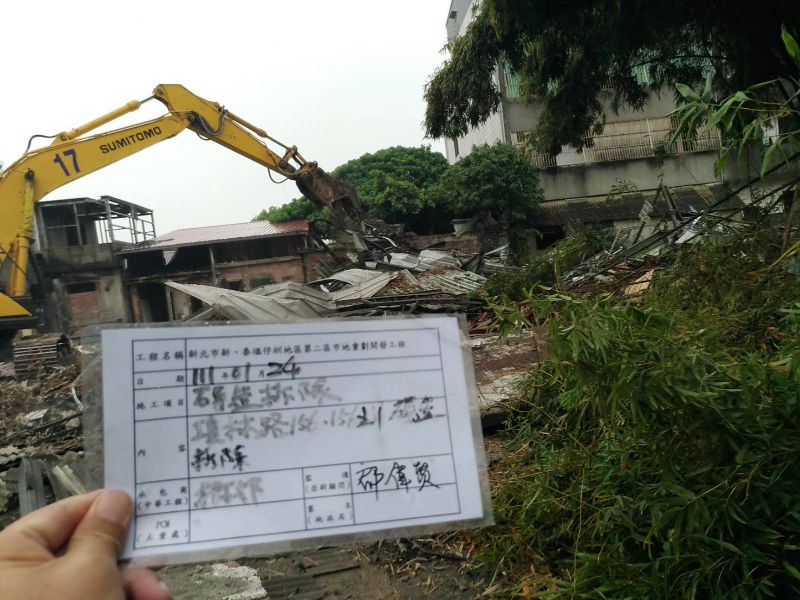

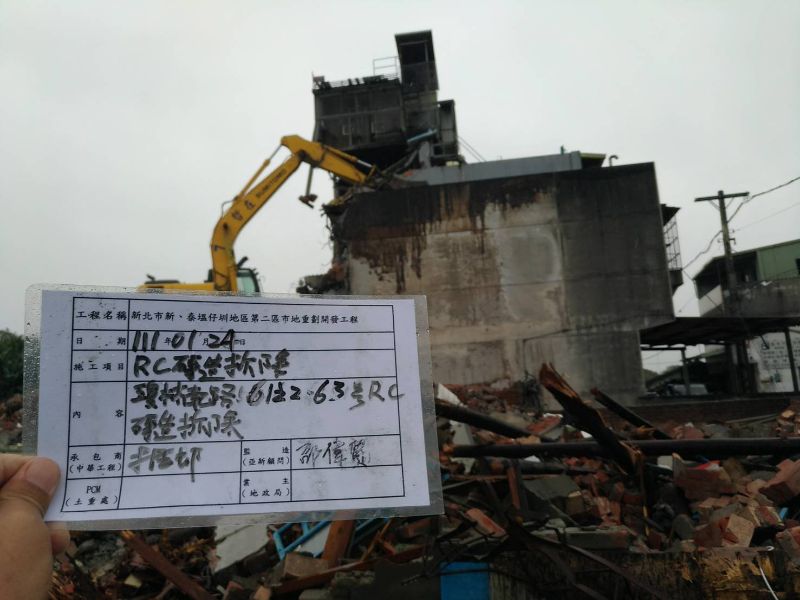

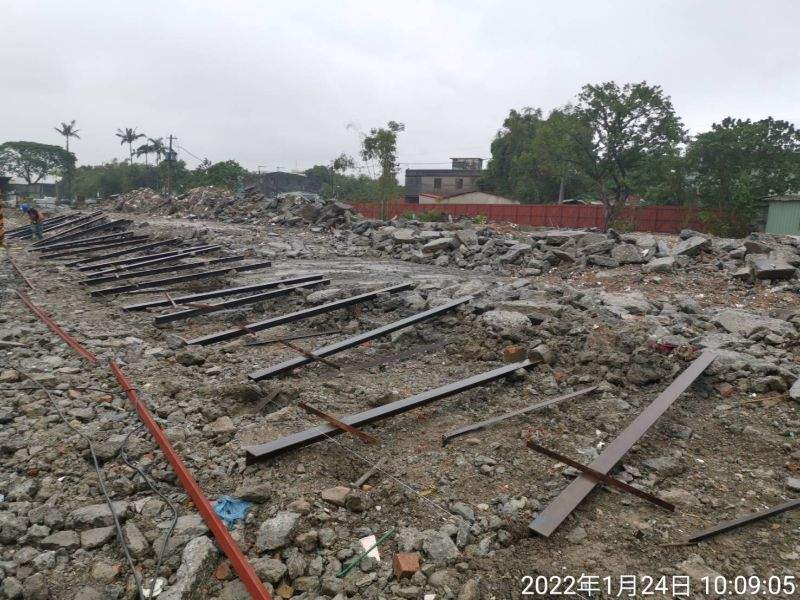

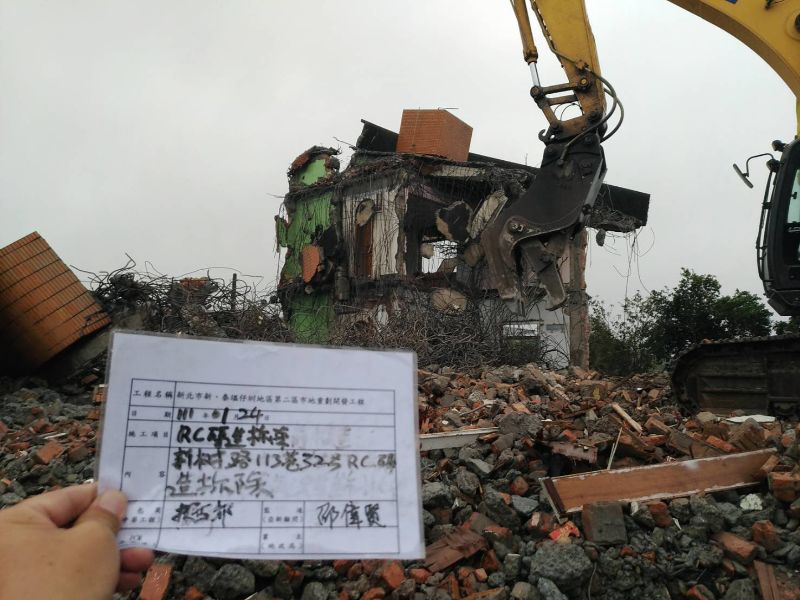

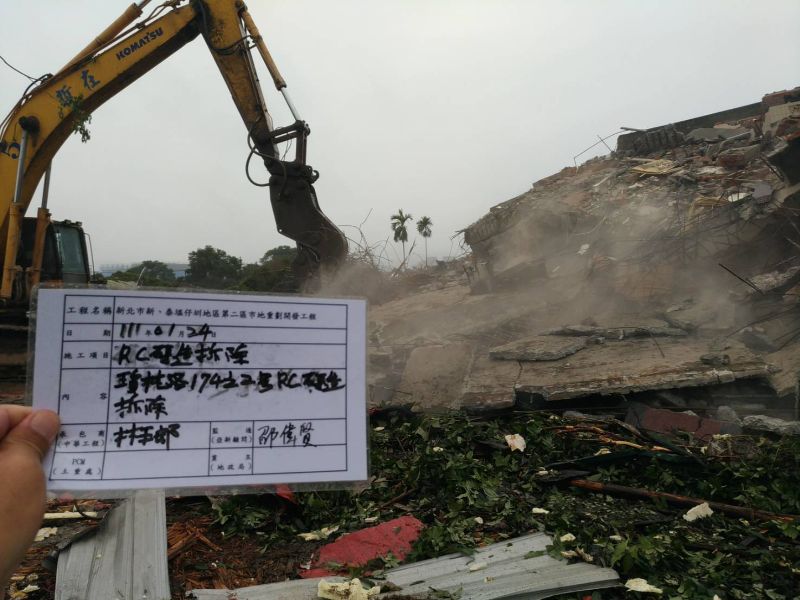

- 工地拆除包括新樹路113巷32、71之11、12、13、14、225~239號、71之11~13號、209之2~5號;瓊林路174之2、156、156之1、174之2號;瓊林南路61之2、63號

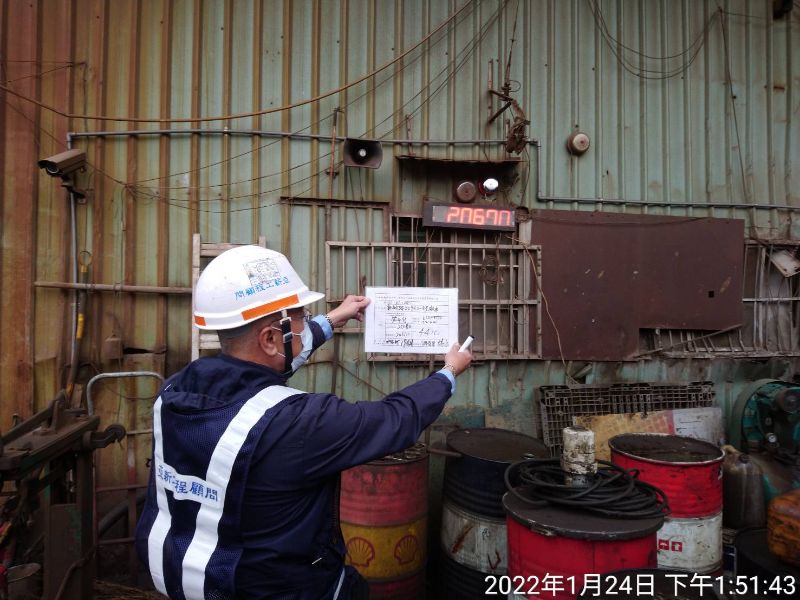

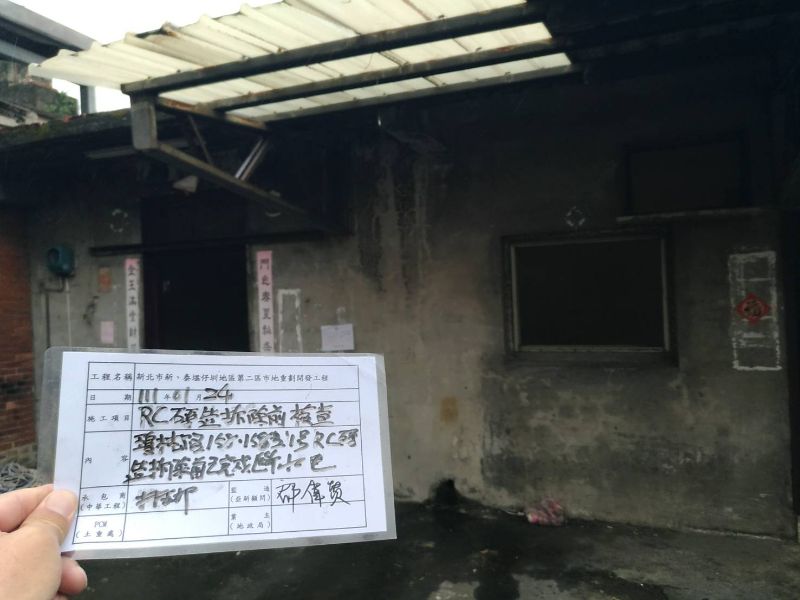

- 工地拆除檢查包括瓊林路158、158之1號。

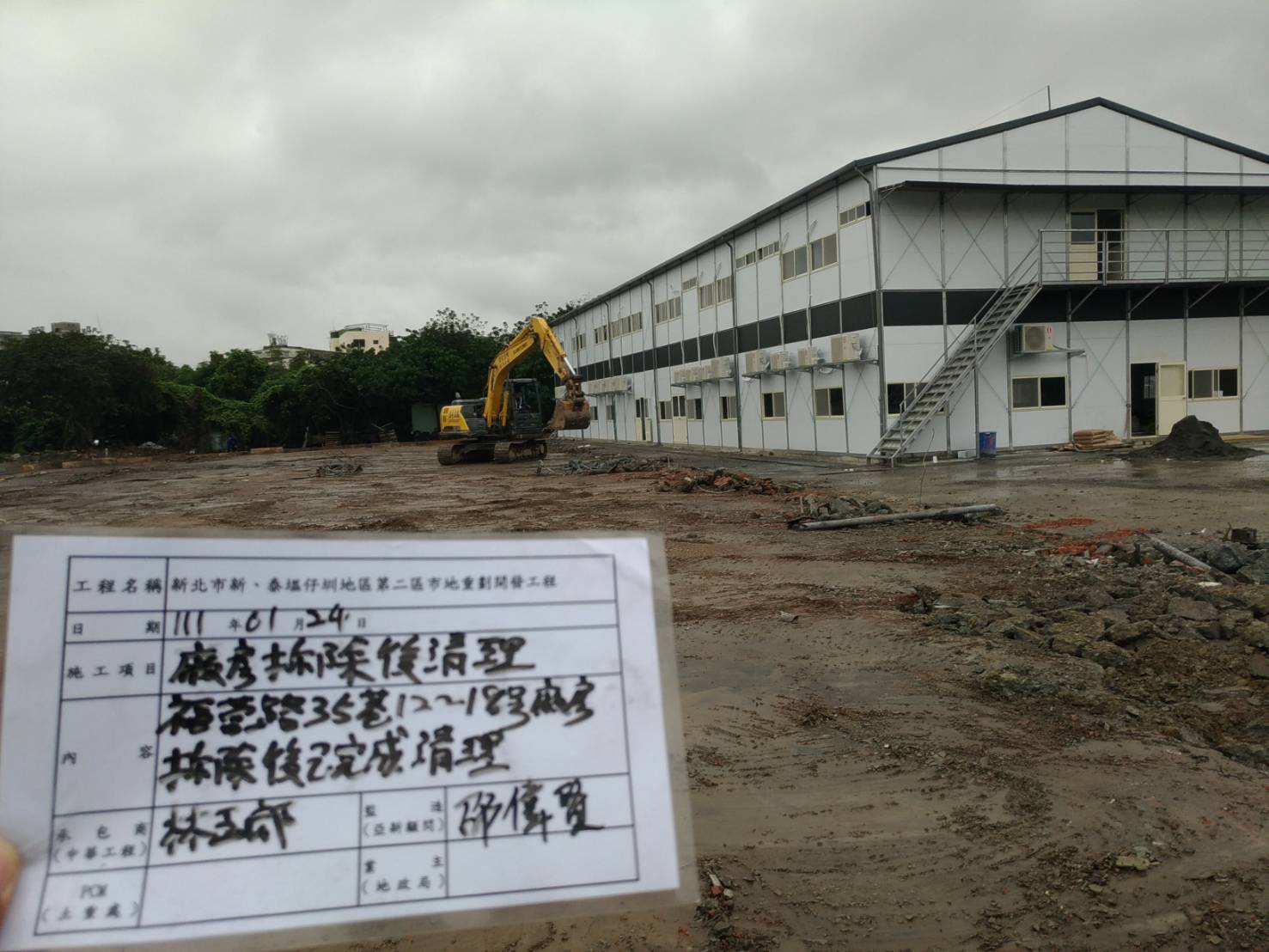

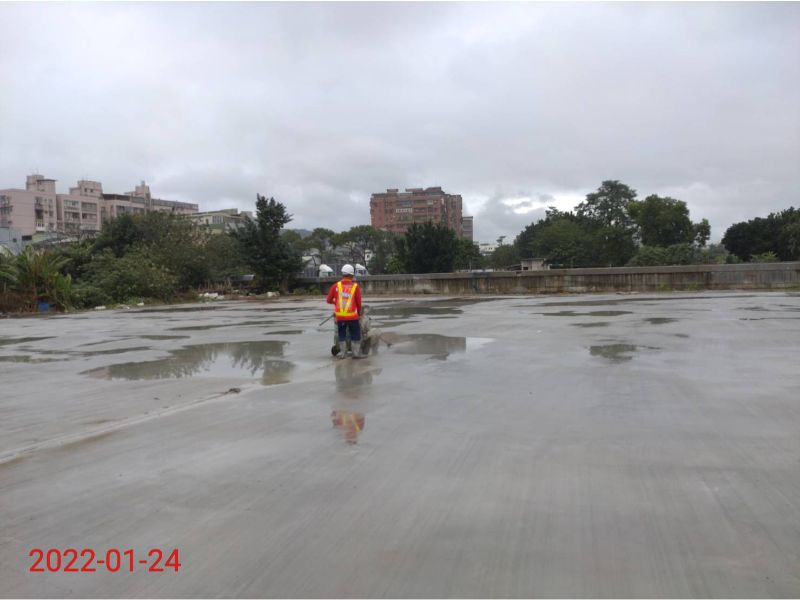

- 工地拆除後查驗廠房拆除後場地己清理完成包括福營路35巷12~18號。
- 圍籬立柱混凝土澆置施作包括中正路513號、環漢三段路392-15。

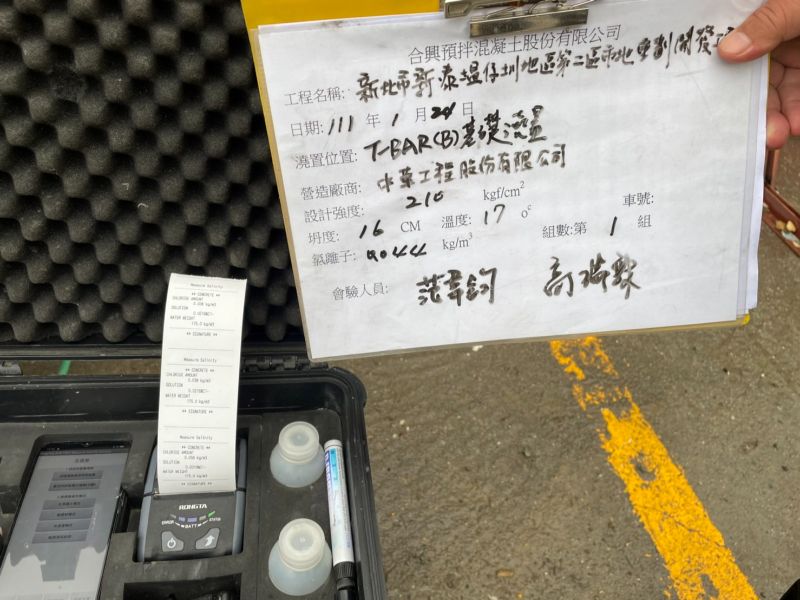

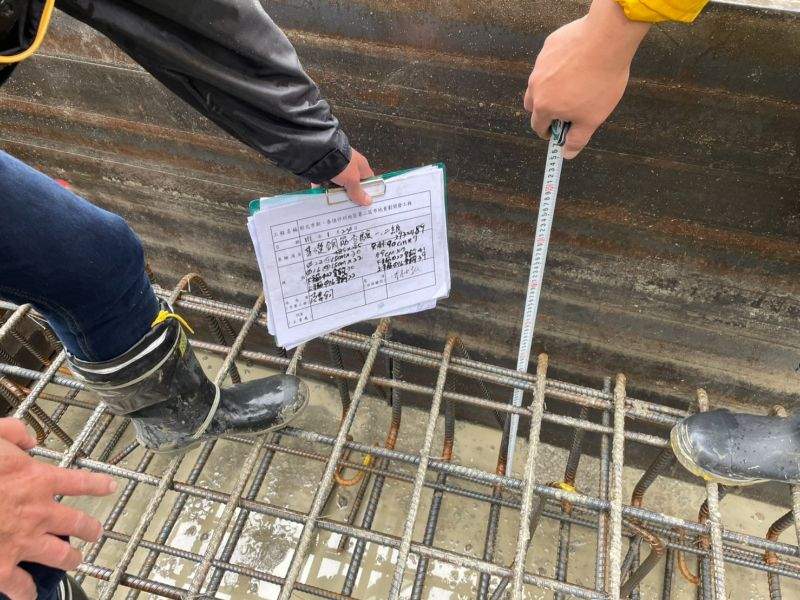

- T-BAR(B)基璴鋼筋查驗、澆置及T-BAR(A)柱澆置。

- 組合屋施工。

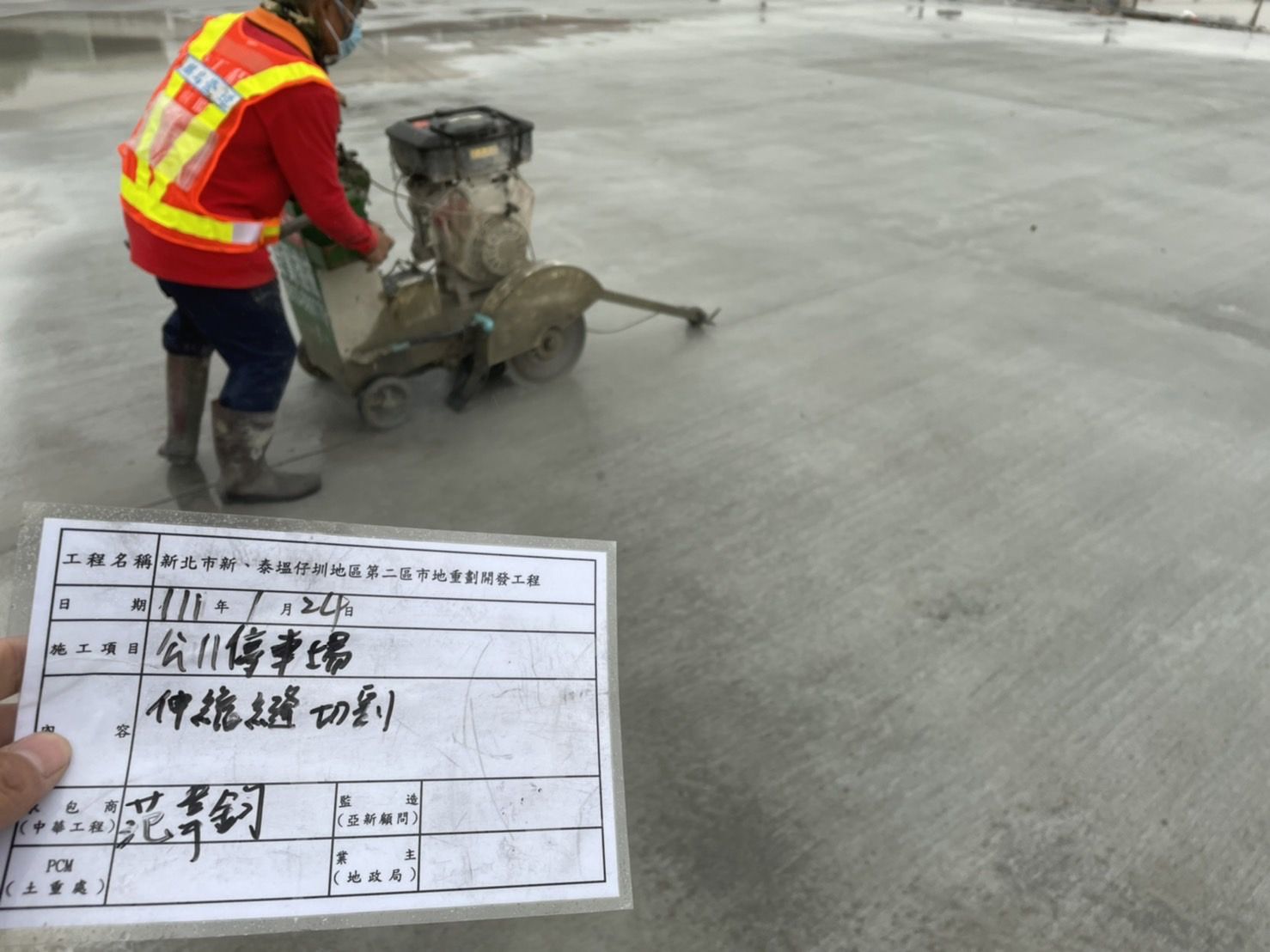

- 公11停車場地坪伸縮縫切割。
- 清理福營路35巷12~18號廠房拆除後場地完成。

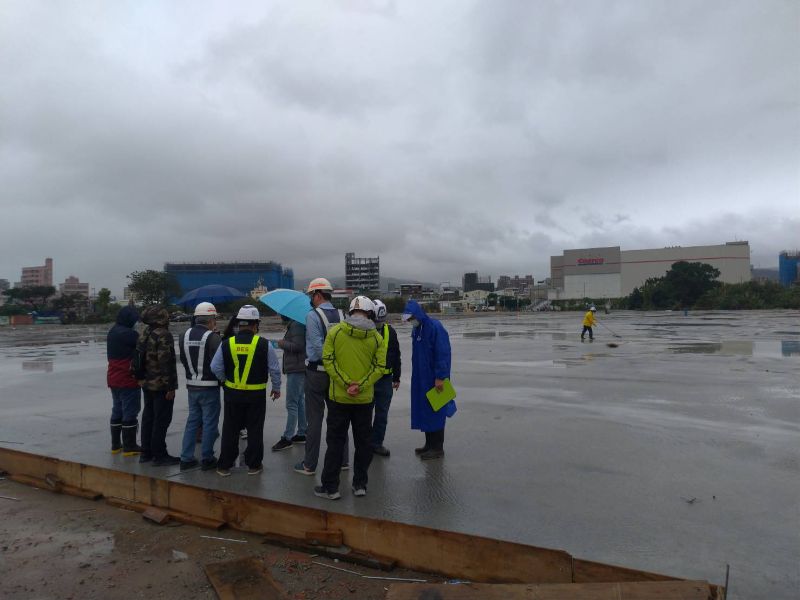

- 停車場用地事宜會勘。
